洛河百万项目部高效推进大型机械拆除与场地资源优化

浏览: 来源:山东法制传媒网
    精益统筹优布局
    ——洛河百万项目部高效推进大型机械拆除与场地资源优化

    山东法制传媒网:(闫凯林)随着洛河百万项目建设全面进入安装调试阶段,现场施工组织与总平面布局加速由大规模土建施工向系统安装调试转变。为进一步优化场地资源配置、提升现场周转效率、保障后续调试区域有序释放,中能建建筑集团洛河百万项目部统筹推进大型机械退场及场地重构工作,持续深化总平面动态管理。
    3月15日,项目部组织召开总平面专题会议,围绕大型机械拆除、场地功能转换、区域资源再规划等重点工作进行系统部署。项目领导、工程部、机械化、建筑、热动、电仪、安全等部门共同参与,对锅炉区域塔吊、干煤棚龙门吊等大型机械拆除计划,以及CCUS区域、GIS南北侧场地、集控楼东侧、锅炉固定端场地等重点区域后续使用方案进行统筹梳理,明确施工转换节点与资源衔接路径,为项目后续安装调试高效推进奠定基础。

    作为总平面优化的重要环节,5月7日,项目部顺利完成干煤棚40吨龙门吊拆除任务。此前,项目已完成固定端40吨龙门吊等大型机械拆除工作,现场大型机械退场工作正按计划有序推进。

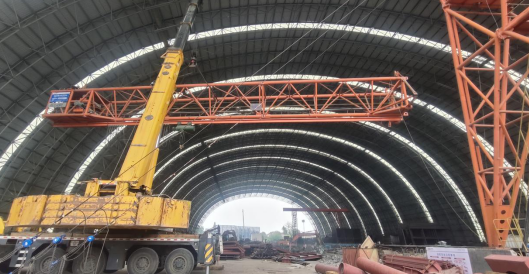

    此次拆除的40吨龙门吊跨度32米,整体桥架重量35.84吨,采用260吨汽车吊实施拆除作业,吊装工况为31.2米主臂、8米作业半径,额定起重量63吨。2025年5月9日投用,主要用于烟风道组合等设备吊装。由于作业区域位于干煤棚内部,受空间高度及作业范围限制,拆除难度远高于常规安装施工。尤其在桥架回转过程中,既要精准计算设备重心及受力平衡,又需严格控制吊装回转与棚顶钢结构之间的安全距离,对吊点选择、钢丝绳长度及夹角控制提出了极高要求。
    为确保拆除安全顺利实施,项目部提前组织召开一级、二级安全技术交底会,联合业主、监理、总包等单位对吊装方案、风险点及作业流程进行全面论证和再确认。机械化团队、大件队及大修厂协同作战,围绕吊装受力分析、吊点布置、作业路径等关键环节反复推演,严格落实全过程安全管控措施。拆除过程中,各岗位统一指挥、密切配合,260吨汽车吊平稳完成起吊、回转、落钩等关键动作,最终安全高效完成拆除任务。

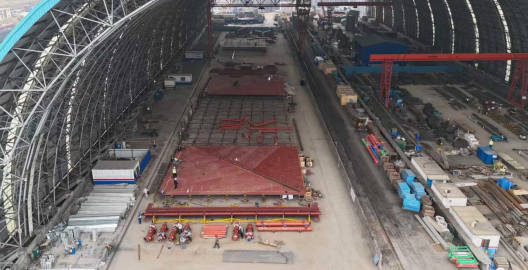

    干煤棚曾是项目老棚新用精益策划的重要成果。项目建设初期,项目部充分利用老厂闲置干煤棚资源,将原有煤炭堆存区域改造为锅炉受热面及六道组合场,有效破解场地紧张和露天作业受天气影响等难题,为锅炉安装高效推进提供了有力保障。如今,随着项目建设阶段转换,龙门吊顺利拆除,也标志着干煤棚区域功能再次完成阶段性调整,实现了场地资源的动态优化与高效利用。

    从建设初期盘活老厂资源,到安装高峰期保障组合施工,再到当前释放场地服务安装调试,洛河百万项目始终坚持系统统筹、动态优化的管理思路,持续推动资源利用效率最大化。下一步,项目部将结合工程推进节奏,继续有序开展大型机械拆除及场地转换工作,进一步优化总平面布局,提升现场文明施工水平,全力保障项目建设高效推进。

    供稿:中能建建筑集团
